避難硐室密閉門煤礦井下施工方案 避難硐室密閉門煤礦井下施工方案
一、避難硐室隔離門(密閉門)結構概況 二、安裝方法

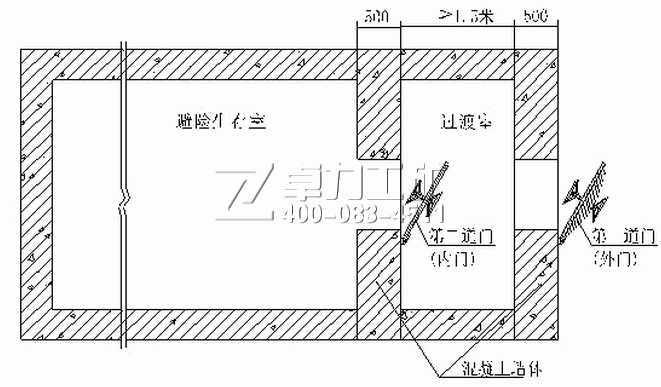

安裝工具:小線、木楔、錘子、扳手、鉗子、螺絲刀、手拉葫蘆(3噸)、拖線板、線墜、水平尺、鋼尺等; 避難硐室密閉門煤礦井下施工方案 一、避難硐室隔離門(密閉門)結構概況 韋家溝煤礦避難硐室采用向外開啟的兩道門結構。外側第一道門為防護密閉門(簡稱:外門),主要功能是抵抗1MPa的沖擊波和阻擋有毒有害氣體;第二道門為密閉門(簡稱:內門),主要功能是抵抗0.3MPa的沖擊波和阻擋有毒有害氣體。兩道門之間為過渡室,密閉門之內為避險生存室。 本防護密閉門為順時針?lè)较蜷_(kāi)啟(“正”門),兩道門框墻的厚度均為700mm;其兩道門框墻的間距不小于3.0米。結構如圖1所示: 圖1 避難硐室密閉門結構示意圖 避難硐室用防護密閉門安裝時,應依照安裝方法,安裝后應鉛直平整,門框與墻體結合牢固,門扇開啟靈活,并保證兩道門的密封性能。 二、安裝方法 安裝工具:小線、木楔、錘子、扳手、鉗子、螺絲刀、手拉葫蘆(3噸)、拖線板、線墜、水平尺、鋼尺等; 1、門的運輸 外門和內門運輸?shù)桨惭b地點時采用3噸手拉葫蘆,通過吊裝從專用運輸工具上卸下。運輸中要防止破壞成品或碰撞傷人,到位卸下后,門下方應墊厚度不小于100mm的砧木,并放置平穩。門應處于關閉鎖緊狀態。 2、門的固定 安裝時首應先確定兩道門的安裝位置;在安裝位置的頂部施工兩根錨桿并臨時固定好葫蘆,用葫蘆通過吊裝孔將內門框(與門扇一起)提起到安裝位置,檢測其門框的水平和垂直,位置調整準確后,用木方或磚塊將門墊穩卡牢,進行臨時固定。 安裝時先進行內門的安裝施工,內門框墻體施工建設完成,檢查內門開啟無誤后,再進行外門的安裝施工。 3、門框墻施工方法 內外門框墻厚度要求都為700mm,墻體整體澆筑。采用磚胎膜,厚度為120mm,中間夾層用鋼筋混凝土澆筑。 (1)門框墻鋼筋配置按照《GJBT-997鋼筋混凝土門框墻》進行施工: ①門框墻中間鋼筋混凝土澆筑層均采用HRB335鋼筋和C30混凝土振搗成型。 ②門框墻受力鋼筋不小于φ12,長度不小于150mm;間隔距離不大于250mm;受力鋼筋最小配筋率為0.25%。 ③門框四周錨鉤伸入模板中間,與不小于φ16的鋼筋捆扎牢固后澆筑混凝土。 ④門洞四角均配置3-φ16的斜向45º鋼筋,其長度不小于1100mm。 ⑤門框墻中心線兩側鋼筋應對稱布置。 (2)門框與門框墻應澆鑄成一整體,澆鑄混凝土前要將固定錨鉤檢查、校正、與墻體內鋼筋捆扎固定、可靠。門框墻混凝土澆筑主要注意事項: ①開工前嚴格按照C30混凝土的配合比進行配合,保證混凝土具有良好的密實性、耐久性,達到設計要求的抗壓、抗?jié)B指標。 ②鋼筋混凝土四周與巖體接實,保證足夠的強度和氣密性。 ③門框墻混凝土均應左、右側對稱澆筑,保證兩側灌注高度差不超過0.5m,防止單側混凝土擠壓跑模或變形。 ④鋼筋混凝土施工,注意留好拱和墻、施工縫等處的接頭筋,保證混凝土的整體性和連續性。 ⑤振搗時,要盡量振搗到每個拱、墻部位的角落,防止過搗或漏搗現象出現,保證混凝土密實,表面光滑,無蜂窩麻面。 (3)門框墻下方澆筑到門高3/4處,取下門硐頂棚臨時的吊環或撤除吊掛支架,讓門處于微開狀態,檢查門開啟是否靈活、可靠。如門開啟可靠,讓門處于關閉并鎖死狀態,然后再進行頂部的澆筑。封頂處混凝土由里往外倒退逐漸澆筑,以確保拱頂混凝土澆筑密實。 (4)在門硐頂棚中心線上應相應預埋吊裝環一個備用。 (5)外墻進行抹灰處理。 (6)按照安裝內門的步驟和方法進行外門的安裝施工。 其施工示意圖如下圖所示: 三、維護保養 1、凡有防銹料脫落或碰掉處均應隨時補涂。 2、密封橡膠條如有損傷或脫膠應及時更換或粘接,密封條更換期為2年左右。 3、門樞轉動部分如有銹蝕應擦洗干凈并應重新涂油。 4、安裝使用后,至少半年保養檢修一次。 5、密封膠條應經常涂滑石粉,防止老化。 四、結束語 建立煤礦避難硐室,對于緊急情況的幸存者來說,就是一個通向求生道路的中轉加油站,而避難硐室隔離門的是避難硐室的咽喉之地,所以避難硐室隔離門(密閉門)安裝的好壞直接決定避難硐室避災能力。 【打印本頁】
|
